Căng cường cột-Tăng cường bê tông đổ tăng cường
Căng cường cột-Tăng cường bê tông đổ tăng cường
Do thiết kế lại phần trên của dự án, chức năng của dự án được thay đổi và chiều cao của ngôi nhà được tăng. Sau khi thử nghiệm, 3 KZ10 (6/2-4; 9 / E; 9 / G) -5.400 ± 0.000 bộ phận được củng cố và kế hoạch củng cố bê tông thép được thông qua để củng cố cột.


Tổng quan dự án
Do thiết kế lại phần trên của dự án, chức năng của dự án được thay đổi và chiều cao của ngôi nhà được tăng. Sau khi thử nghiệm, 3 KZ10 (6/2-4; 9 / E; 9 / G) -5.400 ± 0.000 bộ phận được củng cố và kế hoạch củng cố bê tông thép được thông qua để củng cố cột.

Chuẩn bị xây dựng
(1) Biên soạn một kế hoạch xây dựng thực tế và khả thi. Bởi vì chất lượng xây dựng của các cột có liên quan chặt chẽ đến chất lượng của các cấu trúc, chúng ta phải coi trọng công việc gia cố của các cột và thực thi nghiêm ngặt kế hoạch xây dựng.
(2) đánh giá trình độ chuyên nghiệp của các đội chuyên nghiệp.
(3) thực hiện tiết lộ kỹ thuật và an toàn chi tiết và toàn diện cho các nhà khai thác.
(4) kiểm soát nghiêm ngặt các vật liệu được sử dụng để củng cố cấu trúc.

Quá trình xây dựng
1. Dọn sạch trang web
Bức tường và sườn của 3 KZ10 cần được củng cố từ cạnh cột đến phạm vi 1,5m nên được loại bỏ (tổng cộng 7 bức tường, 2 hàng sườn), và mặt đất bê tông 500mm giữa các cột và các bức tường cắt nên được cắt. Do sự tích lũy nước trong phòng ngầm ban đầu, sau khi bức tường được tháo dỡ, diện tích 2m đến 2,5m xung quanh cột được chặn bởi xi măng để hình thành một bức tường tách nước, và nước trong khối được bơm sạch. Làm sạch cho đến khi cấu trúc được lộ ra.
2. điều trị cột
Bề mặt cột ban đầu và bề mặt chùm đã được vạch, vì vậy lớp vạch được loại bỏ trước, và bề mặt của cột và bề mặt của chùm từ phạm vi 20cm của cột được loại bỏ 1-2cm.
3. Post cài đặt neo và tấm thép dính

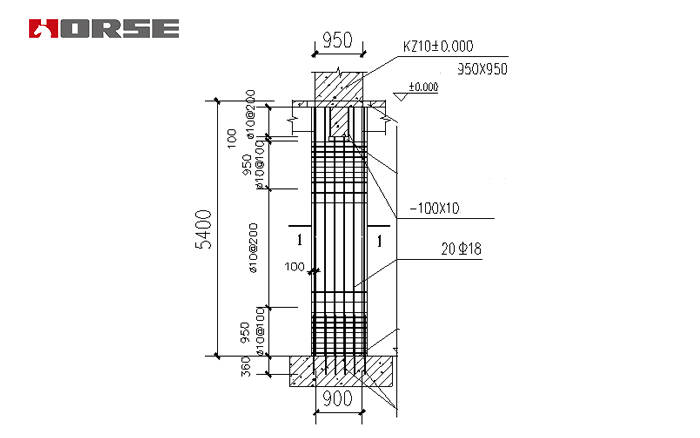

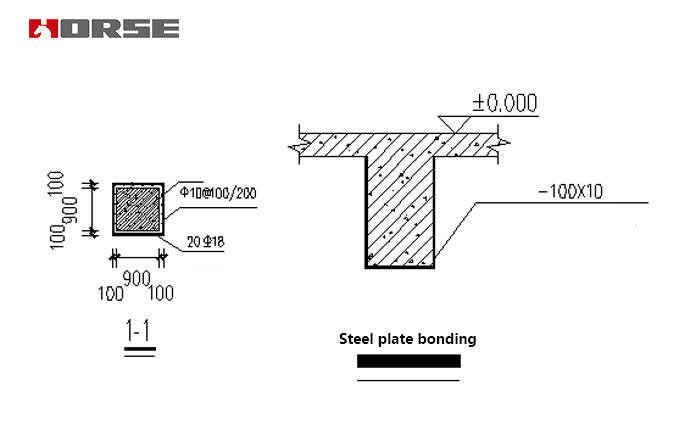

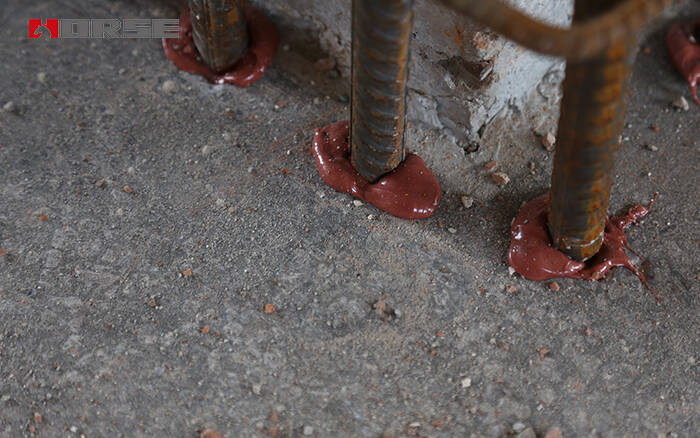

Mỗi cột được trồng trên sàn với chiều sâu 20 (18) và chiều sâu 360mm (cùng một lúc kiểm tra kéo ra ngoài tử cung). Chiều dài lộ ra là 800mm, và sau đó tăng cường chính được lấp. Mỗi chùm cắt cột được xử lý bằng thép phẳng 100 - 10 ở vị trí gần cột, và thép góc tăng cường L100 - 10 được hàn với gia cố chính ở đáy chùm.

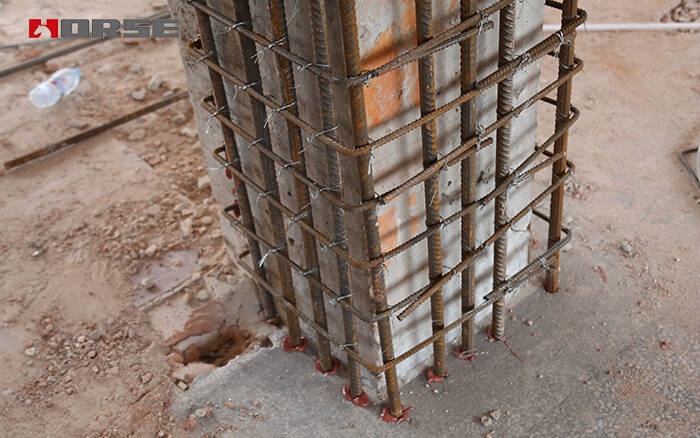

4. Tăng cường ràng buộc, hỗ trợ mẫu và đổ bê tông
Trong ngành công nghiệp tấm dưới, 20 trong số 18 thanh tăng cường được buộc và tăng cường chính là 20 mm 18. Loại, phương pháp, khoảng cách và kích thước mẫu của các mẫu được hiển thị trong các bản vẽ đính kèm. Ở phần trên của mẫu, mẫu nghiêng được thông qua, vòng ống thép và dính nghiêng được củng cố bởi mẫu. Vòng vòng ống thép đầu tiên được sắp xếp dọc theo phần dưới của cột đến 300mm trên cùng, và sau đó một đến đỉnh được sắp xếp mỗi 500mm. Mỗi vòng vòng ống thép được củng cố bằng vòng nắp nghiêng hoặc vòng nắp. Bê tông C45 (kích thước hạt tối đa không quá 25mm, mức độ sụp đổ được kiểm soát trong 17-20cm), đường kính lỗ tròn 150mm (mỗi lỗ của cột bốn góc) và lỗ 400 x 400 trên khuôn cao 1,8m và 3,6m trên mặt đất được đặt trước. Vibrate ở bên ngoài của mẫu khi rung được rung.
