Củng cố cột và chùm
Tấm thép liên kết và neo cài đặt sau

Select language

















Tấm thép liên kết và neo cài đặt sau
Việc tăng cường chùm: áo khoác thép. Hai phương pháp sau đây được sử dụng để củng cố các cột: (1) liên kết tấm thép; (2) post cài đặt neo.
Tổng quan dự án
Toàn bộ nhóm tòa nhà được chia thành hai tòa nhà, với tổng cộng 9 tháp. Tòa nhà I bao gồm 5 tòa tháp đơn vị, với tầng 15 và 18 diện tích xây dựng 50378mz (không có tầng hầm). Tòa nhà II bao gồm 4 tòa tháp, tất cả là 16 lớp, và diện tích xây dựng là 35464 M2 (không có tầng hầm). Sau đó, chủ sở hữu đã nâng 1-2 tầng của các tháp vì lý do thương mại. Viện Thiết kế đã tìm thấy cấu trúc trên và một phần của tỷ lệ nén trục của cấu trúc ban đầu của cột là hơn 0,9. Cấu trúc ban đầu không thể đáp ứng các yêu cầu tải sau khi thêm lớp, vì vậy thiết kế ban đầu được bổ sung bằng sửa đổi địa phương. Một số chùm và cột đã hoàn thành phải được củng cố. Có 29 chùm được củng cố, tất cả đều nằm ở đỉnh của đỉnh ban đầu. Có 24 cột để tăng cường, bao gồm 6 lớp và 15 thanh, và 11 lớp và 9 dải. Tổng cộng 32 phần, trong đó 5, 6, 18, 9, 10 lớp 14. Theo yêu cầu thiết kế, các cột của tòa nhà I được củng cố bởi cả hai bên, và tòa nhà thứ hai được củng cố bằng 4 và ba bề mặt, và phần còn lại được củng cố bởi cả hai bên.
Xác định và lựa chọn kế hoạch xây dựng cho hệ thống củng cố cấu trúc

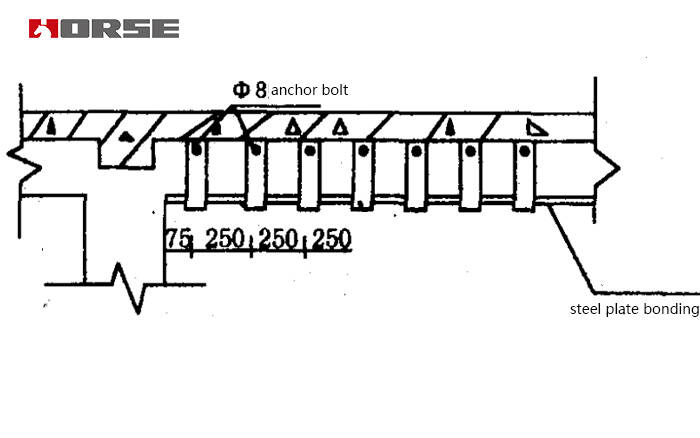

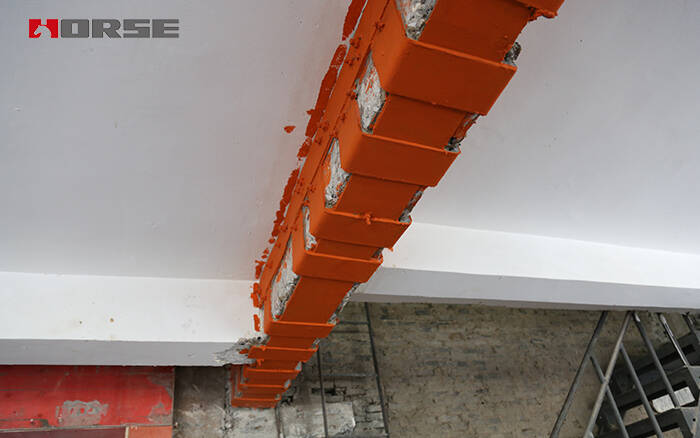

Việc tăng cường chùm: áo khoác thép.

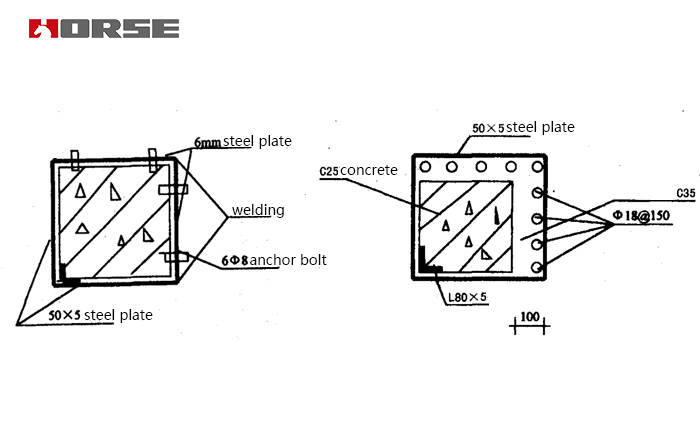

Hai phương pháp sau đây được sử dụng để củng cố các cột: (1) liên kết tấm thép; (2) post cài đặt neo.
Vật liệu: tấm thép dày 6 mm; thanh thép 18 mm trung bình; neo dính; kết dính tấm thép.
