Ứng dụng cốt thép liên kết trong xây dựng công trình thủy lợi

Công trình xây dựng kết cấu thép liên kết dầm ngang, dầm bên và khung giữa phòng thiết bị nâng của hồ chứa Zhelin đã hoàn thành vào tháng 10 năm 2016, với tổng vốn đầu tư khoảng 798.000 nhân dân tệ, giúp tiết kiệm khoảng 24% chi phí so với công nghệ gia cố truyền thống.

Tổng quan dự án

Hồ chứa Trấn Lâm là hồ chứa có sức chứa đập đất lớn nhất trong số các hồ chứa được xây dựng tại Trung Quốc, và là hồ chứa điều tiết sông ngòi nhiều năm. Hồ chứa Trấn Lâm được cấu thành từ đập đất, tràn xả lũ, nhà máy thủy điện, cửa lấy nước, v.v. Do tiêu chuẩn thiết kế được cải thiện, cường độ chịu kéo của vùng chịu kéo bề mặt của dầm khung và dầm khung bên của phòng nâng cửa sau khi kiểm tra lại khó đáp ứng yêu cầu thiết kế, cần phải gia cố. Công nghệ chủ yếu áp dụng là công nghệ gia cường thép kết cấu, tức là dán tấm thép lên bề mặt vùng chịu kéo của dầm khung để đạt được mục đích chịu kéo phụ và gia cường.


Yêu cầu gia cố kỹ thuật

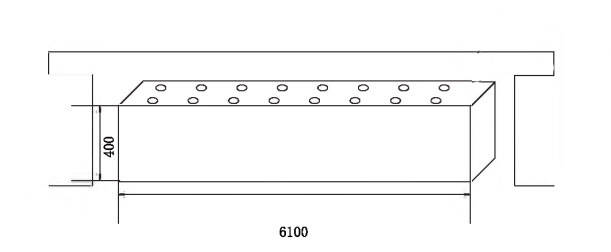

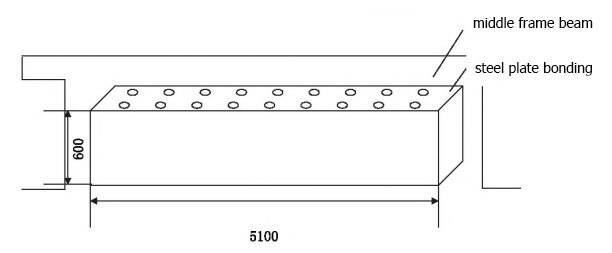

Các thành phần cần gia cố trong dự án Hồ chứa nước Zhelin bao gồm ba phần: dầm khung giữa của tời cổng, dầm khung phía đông và dầm khung phía tây. Cả dầm khung giữa và dầm khung phía đông-tây đều được gia cố bằng cách dán các tấm thép gia cố phía trên dầm và dầm khung. Kích thước của tấm thép gia cố dán vào dầm khung giữa là 5100mmX600mm, bố trí 18 lỗ, đường kính các lỗ là 150mm, khoảng cách ngang của các lỗ là 416,67mm và khoảng cách dọc của các lỗ là 150mm. Kích thước của tấm thép gia cố dán trên dầm khung phía đông và phía tây là 6100mmX400mm, bố trí 16 lỗ, đường kính các lỗ là 100mm, khoảng cách ngang của các lỗ là 662,5mm và khoảng cách dọc là 100mm. Cấu trúc của các thành phần cần gia cố, vị trí gia cố và cách bố trí các lỗ được thể hiện trong Hình 1~Hình 2.





Quy trình thi công tấm thép dán

(1) Xử lý bề mặt liên kết của dầm cốt thép

(2) Cố định, lắp đặt và bịt kín tấm thép tại vị trí tiêm

(3) Tiêm keo lỏng

(4) Bảo dưỡng và vệ sinh


Lời kết

Việc xây dựng kết cấu thép liên kết dầm ngang và dầm ngang khung giữa phòng thiết bị nâng hạ của hồ chứa Zhelin đã hoàn thành vào tháng 10 năm 2016, với tổng mức đầu tư khoảng 798.000 nhân dân tệ, tiết kiệm khoảng 24% chi phí so với công nghệ gia cố truyền thống. Việc thi công kết cấu thép liên kết không ảnh hưởng đến việc cấp nước bình thường của hồ chứa, và việc tưới tiêu cho 120.000 ha đất canh tác trong khu vực tưới tiêu hồ chứa cũng được thực hiện đúng tiến độ.


Việc vận hành hồ chứa Zhelin sau khi thi công cốt thép cố định cho thấy việc gia cố dầm giữa và dầm khung của phòng nâng hồ chứa là chính xác. Công nghệ gia cố thép liên kết được sử dụng và xử lý gia cố toàn diện bằng lớp phủ chống ăn mòn dạng keo dày có tính ứng dụng cao và an toàn kỹ thuật, các biện pháp kiểm soát chất lượng phù hợp. Điều này có ý nghĩa to lớn trong việc kéo dài tuổi thọ của hồ chứa Zhelin và nâng cao hiệu quả kinh tế - xã hội của dự án đầu tư.
