Củng cố cột khung trong vuông năng lượng mặt trời

Theo sự thay đổi thiết kế, cột khung nên được củng cố. Dự án này nhằm tăng cường cột khung. Tăng cường cột khung bằng cách tăng diện tích phần của cột, sử dụng chất dính neo phun HM-500.

Tổng quan dự án

Theo sự thay đổi thiết kế, cột khung nên được củng cố. Dự án này nhằm tăng cường cột khung. Tăng cường cột khung bằng cách tăng diện tích phần của cột, sử dụng chất dính neo phun HM-500.


retrofitting cộtCủng cố cột khung trong vuông mặt trời.jpg


(tăng diện tích phần của cột)





Yêu cầu xây dựng

1. Tăng cường vật liệu

1). Bê tông: Bê tông đá mịn siêu rộng C50, tro bay nên là tro lớp I, và tổn thất cháy không nên quá 5%.

2). Thanh thép: thanh lớp HPB300, thanh thép lớp HRB335, thanh thép lớp HRB400.

3). Khớp dính thép: Khớp dính neo phun HM-500

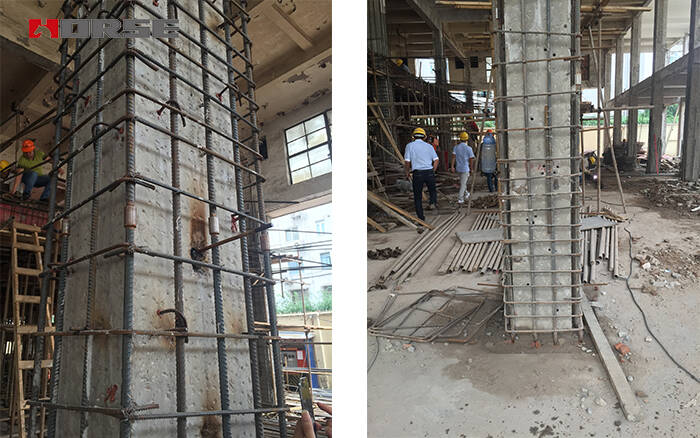

Củng cố cột khung


2. Trước khi các thành phần được củng cố, các thành phần cấu trúc ban đầu nên được giải phóng khỏi trọng lượng của chúng trước.

3. Kết hợp với bê tông mới và cũ, nên được cắt để kết hợp lớp thời tiết bề mặt Susong, lớp gỉ nứt cacbon và lớp dầu nghiêm trọng, cho đến khi hoàn toàn tiếp xúc với cơ sở rắn trên cơ sở này, bê tông ban đầu phải được vỡ, sạch sẽ và trong giao diện bê tông mới trước khi đánh keo.

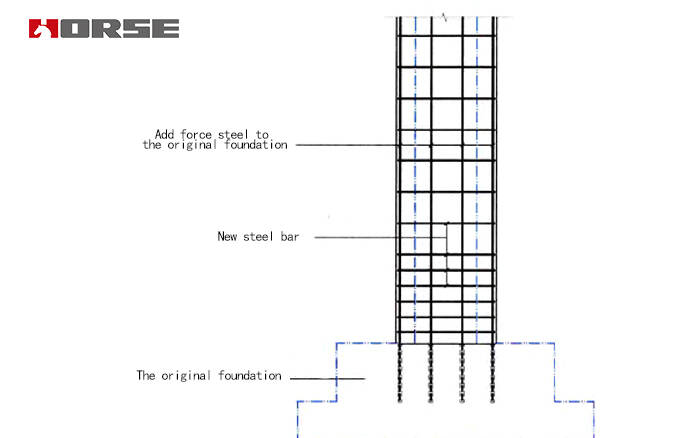

4. Tăng cường dọc cột phần mới nên được kết nối với cả hai đầu của cấu trúc ban đầu là đáng tin cậy, đáy nên kỹ lưỡng và phải đáp ứng các yêu cầu của nền tảng neo, tầng trên và cột trên nên thông qua kết nối hoặc neo trong bảng điều khiển mái nhà ở trên cùng. Do thiết kế tăng cường của thanh dọc và chùm và cột giao cắt với nắp, xuống đến kỹ thuật tăng cường neo chùm, và đáp ứng biên trồng, khoảng cách và chiều sâu, sàn sử dụng mòn lỗ trên tăng cường tăng cường dọc để đảm bảo kết nối đáng tin cậy.

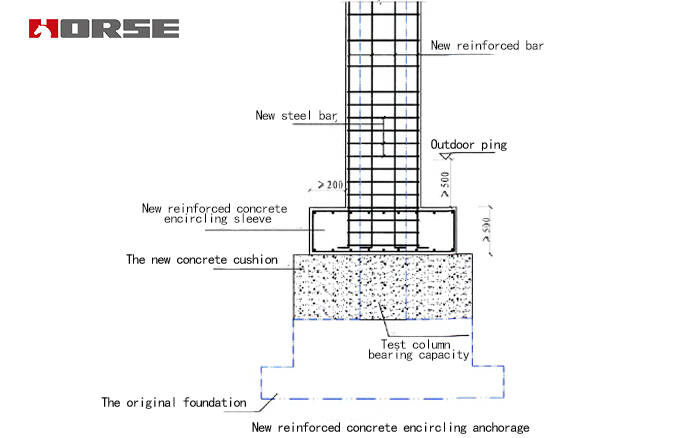

5. chiều sâu neo của cột tăng cường dọc mới được thêm là 10d.

6. Yêu cầu cho việc trồng retendon:

6.1 gân chính và gân của các thành phần ban đầu không nên bị thương khi gân được trồng.

6.2, hiệu suất chống cháy của chất keo hóa học để trồng thanh thép nên phù hợp với tiêu chuẩn quốc tế. Kết dính thanh trồng đáp ứng các yêu cầu của tiêu chuẩn keo cấp một, và chiều dài cấy ghép phải đáp ứng yêu cầu căng thẳng thanh thép.

6.3 để phát hiện vị trí của thanh thép ban đầu trước khi trồng, và không phá hủy cấu trúc chính của gia cố chính. Nếu cấu trúc ban đầu của khu vực trồng bị lỗi, nó nên được củng cố hoặc củng cố và thép cứng có thể được trồng ở phía sau.

6.4 khi trồng thanh, gia cố nên được hàn và trồng trước. Nếu có bất kỳ khó khăn nào và phải được hàn sau đó, khớp hàn nên nhiều hơn 15d từ bề mặt bê tông cơ sở và khăn ướt với nước băng nên được sử dụng để bọc phần phơi nhiễm của thanh.

6.5: trong nhiệt độ hiện tại chữa neo dính 10 ~ 15 phút gel, 24 giờ sau, xây dựng có thể được chữa hoàn toàn.

6.6 thử nghiệm: sau ba ngày sau khi keo được chữa lành hoàn toàn, thép có thể được kéo ra và vẽ tại chỗ (tự kiểm tra hoặc bởi bộ phận kiểm tra chất lượng). Nếu lấy mẫu, giá trị thiết kế của neo không được rút vào giá trị năng suất của thanh thép, bởi vì phần neo cũng là cần thiết. Nếu thử nghiệm mô phỏng được thực hiện, giá trị năng suất của gia cố hoặc tải tối đa của neo sẽ được rút ra. Miễn là kết quả thử nghiệm đạt hoặc vượt quá giá trị thiết kế, không có sự thay đổi rõ ràng trong lỗ của neo, và sự di chuyển của neo là rất nhỏ, và nó được coi là đủ điều kiện.

6.7. Sấy khô của bê tông xung quanh nên được đảm bảo trước khi trồng gân.
